Realizacje
- Zakres realizacji: wykonanie, dostawa i montaż konstrukcji wsporczych (645 ton) oraz konstrukcji spawanych (251 ton), takich jak kanały, SCR DeNox, silosy dla instalacji oczyszczania spalin. Dodatkowo montaż urządzeń technologicznych (100 ton), takich jak wentylatory, filtry workowe, mechaniczne systemy transportowe, transport pneumatyczny, zbiorniki, pompy, szafki inspekcyjne, system wytwarzania powietrza.
- Inwestor: EEW Energy firmy Waste Stapelfeld GmbH
- Całkowity tonaż projektu: 996 tony.
- Lokalizacja projektu: Stapelfeld, Niemcy
- Realizacja projektu: 2022 / 2023
- Zakres realizacji: produkcja, dostawa i montaż konstrukcji wsporczej pod dwie linie instalacji oczyszczania spalin (309,5 ton). Montaż urządzeń technologicznych (1.024,12 ton) m.in. reaktor, filtr workowy, katalizator oraz ekonomizer, wentylatory, kanały, silosy.
- Całkowity tonaż projektu: 1.333 tony.
- Lokalizacja projektu: Bellegarde-sur-Valserine, Francja
- Realizacja projektu: 2021
- Zakres realizacji: dokumentacja warsztatowa ze statyką węzłów, produkcja, dostawa i montaż konstrukcji wsporczej pod kocioł dla „Energy Production Center Chalampe” (spalarnia śmieci).
- Całkowity tonaż projektu: 1.303 tony.
- Lokalizacja projektu: Mulhouse, Francja
- Realizacja projektu: 2021
Zakres prac: projekt, dokumentacja warsztatowa, produkcja, dostawa i montaż pomostów (50 ton) oraz konstrukcji stalowej kabin rozdzielczych (34 ton), a także konstrukcji wsporczej pod korytka kablowe (50 ton) oraz dostawa koryt kablowych (ok. 3000 metrów).
- Tonaż projektu: 134 tony w tym: 50 ton pomostów, 50 ton konstrukcji wsporczej, 34 tony konstrukcji stalowej kabin rozdzielczych.
- Długość tras kablowych: ok. 3.000 metrów.
- Lokalizacja: IJmuiden, Holandia
- Data realizacji: 2022 / 2023
- Zakres prac: projekt, dokumentacja warsztatowa, produkcja, dostawa i montaż konstrukcji stalowej wraz ze wzmocnieniem istniejących elementów, roboty budowlane, a także dostawa i montaż elementów drabin kablowych wraz z zimną obudową ścian i dachów jako podparcie dla nowych kabli elektrycznych do zainstalowania podczas konserwacji remontowej obiektu.
- Tonaż projektu: około 180 ton
- Lokalizacja: IJmuiden, Niderlandy
- Data realizacji: 2020/2021
-

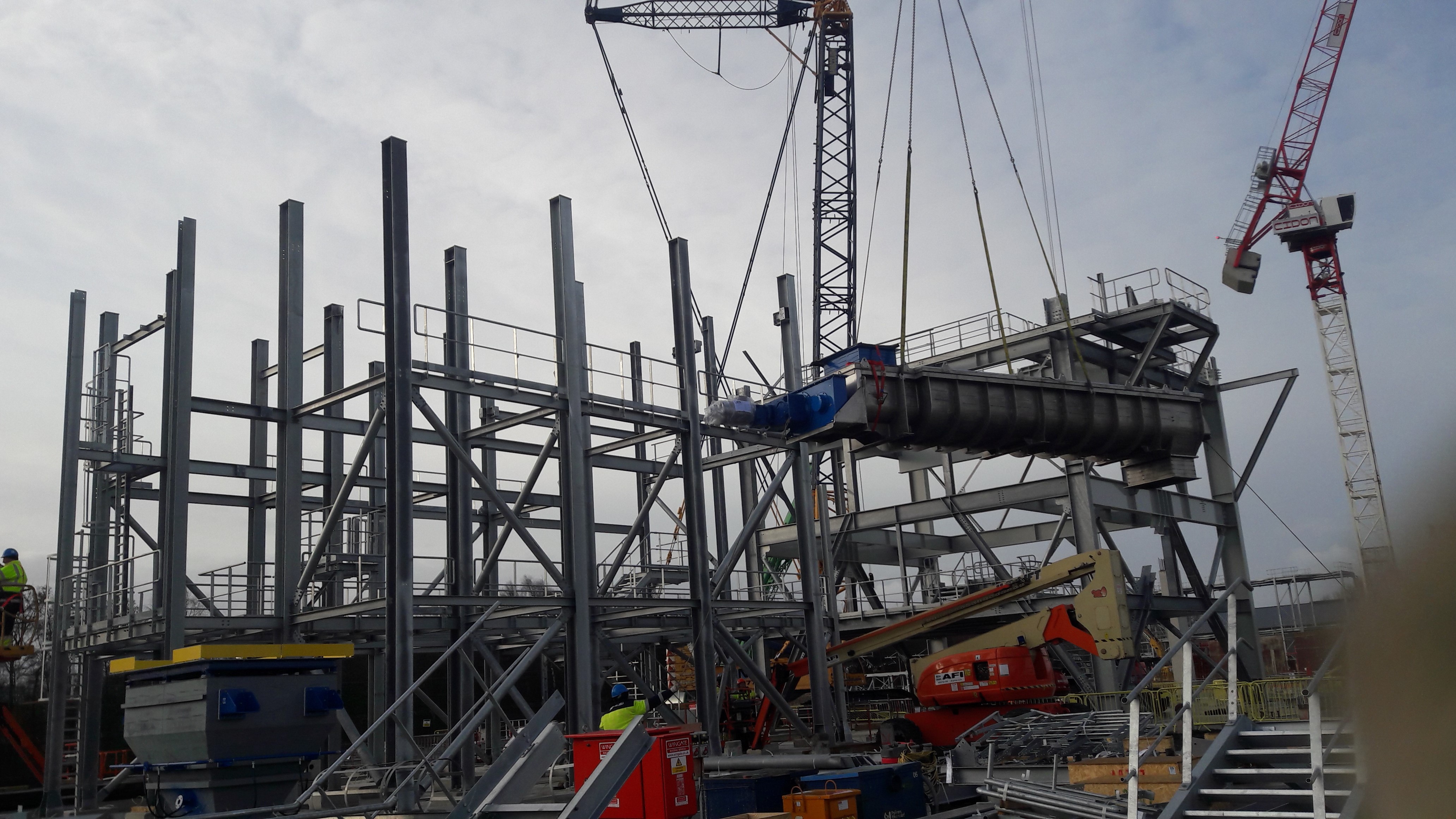

Projekt Earls Gate w Szkocji (Wielka Brytania)
Montaż instalacji oczyszczania spalin (Flue Gas Treatment). Konstrukcja wsporcza pod technologię (200 ton). Instalacja urządzeń: kanały, filtr workowy, silosy, wentylatory, przenośniki (254 tony). Realizacja 2020 rok.
- Projekt Rambervillers (Francja) - Montaż konstrukcji wsporczej pod kocioł (428 ton) oraz instalację oczyszczania spalin FGT (182 tony). Montaż urządzeń (284 tony): kanały, filtr workowy, SCR, wentylatory, silosy, przenośniki mechaniczne. Realizacja 2020 rok.
- Projekt warsztatowy, dostawa i montaż konstrukcji stalowej kotłowni do papierni w Aalen, Niemcy, w ilości 805 ton.
- Projekt warsztatowy, dostawa i montaż konstrukcji stalowej wraz z obudową ścian i dachów instalacji technologicznej dla transportu materiałów hutniczych do Amsterdamu, Holandia, w ilości 1,100 ton.

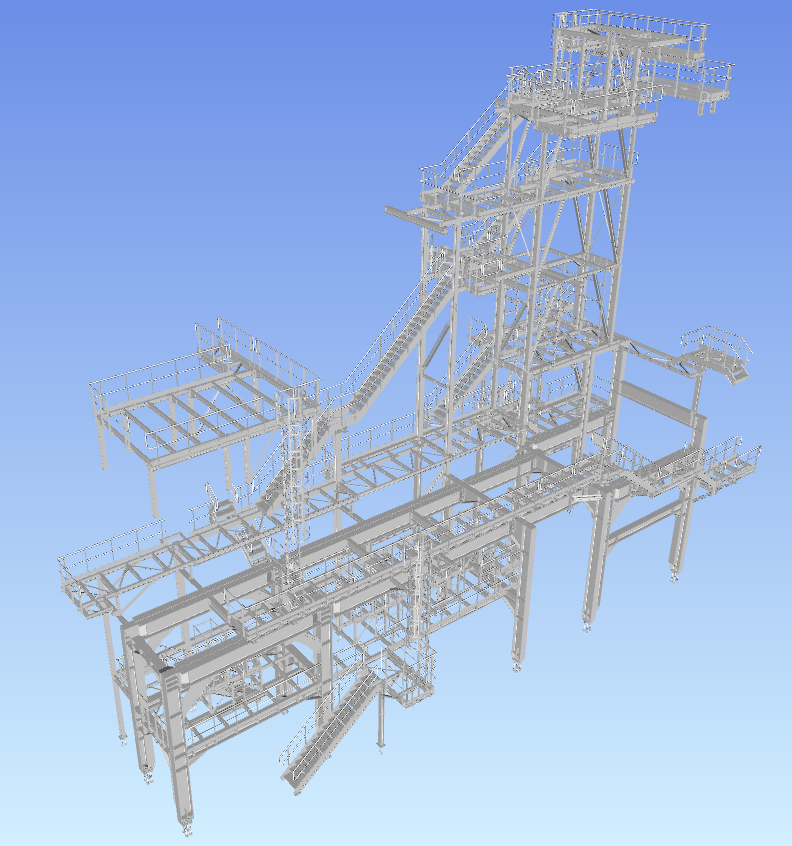

- Projekt warsztatowy, dostawa i montaż konstrukcji stalowej kotła do Annecy, Francja, w ilości 130 ton.
- Dostawa konstrukcji stalowej kotła do Hooton, Wielka Brytania, w ilości 470 ton.
Zakres prac:
- rozbiórka zbiornika oleju opałowego V=2000m3
- dostawa i montaż konstrukcji stalowej budynku kotłowni i estakady technologicznej (180 ton)
- dostawa i montaż 6 zespołów kotłowych o mocy 31MWt każdy (6x86 ton)
- dostawa i montaż Stacji Redukcyjno – Pomiarowej Gazu o wydajności 20.000Nm3/h
- budowa gazociągu wysokiego ciśnienia DN150
- dostawa i montaż urządzeń technologicznych (pompy przewałowe, ekonomizery)
- dostawa i montaż rurociągów technologicznych (190 ton)

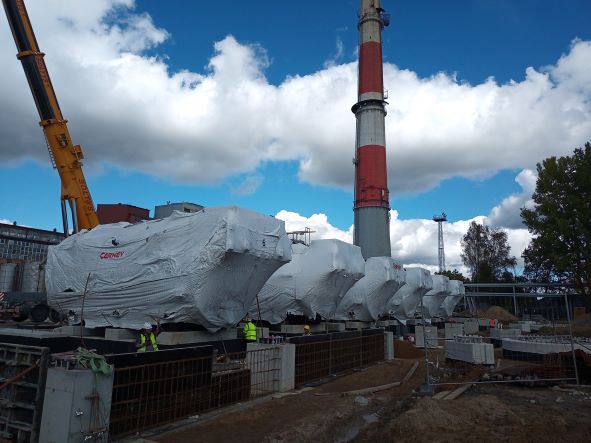

Lokalizacja: Rzeszów
Termin realizacji: 05.05.2022 – 28.02.2023
- Elektrociepłownia – 2 gazowe moduły kogeneracyjne do 20MW, Słupsk
Zakres prac: „zaprojektowanie i wybudowanie” nowego źródła wytwarzania ciepła i energii elektrycznej w układzie wysokosprawnej kogeneracji gazowej o mocy do 20 MW wraz z niezbędną infrastrukturą techniczną – EC Słoneczna w ramach Słupskiego Klastra Bioenergetycznego
Lokalizacja: Słupsk
Termin realizacji: 2020-2022
Zamawiający: Engie EC Słupsk
Szczegółowy zakres prac:
- Budynek elektrociepłowni
- 2 silniki gazowe
- Główny Punkt Zasilający- GPZ
- Linia 110kV
- Akumulator ciepła 1100m3
- Instalacje: gazowa, olejowa, ciepłownicza, kanalizacyjna, mocznika oraz SCR wraz z niezbędną infrastrukturą
- Stacja uzdatniania wody
- Układ wyprowadzenia spalin wraz z 2 kominami
Zakres:
- Budowa budynku Kotłowni dla 2 kotłów ( 100 Mg/h w dostawie oraz opcjonalnie 50 Mg/h ).
- Dostawa i montaż Komina stalowego dwuprzewodowego.
- Budowa dwukondygnacyjnego budynku elektrycznego BUE wraz z pylonem komunikacyjnym.
- Budowa nowej estakady technologicznej łączącej kotłownię z istniejącą estakadą.
- Dostawa i montaż Stacji redukcyjno-pomiarowej gazu.
- Dostawa i montaż zbiorników i rozprężaczy.
- Dostawa i montaż ZWZ oraz pomp.
Tonaże zakresów:
- Konstrukcja stalowa obiektów – 320 ton.
- Komin – 60 ton.
- Konstrukcja wsporcza pod kocioł – 99 ton.
- Kocioł – 189 ton.
- Zbiorniki wody zasilającej (ZWZ) – 28,69 ton.
- Rurociągi technologiczne – 143 tony.
Lokalizacja projektu: Kędzierzyn Koźle
Terminy realizacji: 2021 – 2024
Klient: Zakłady Azotowe Kędzierzyn S.A. Grupa AZOTY
Zakres:
- dostawa i montaż konstrukcji stalowej budynków maszynowni, kotłowni, pompowni, estakad oraz budynków towarzyszących.
- montaż dwóch kotłów HRSG wraz z rurociągami wg technologii GE.
- montaż dwóch skraplaczy wg technologii GE.
- montaż urządzeń technologicznych.
- montaż dwóch turbin gazowych.
Tonaż konstrukcji: 2 x 3.650 ton.
Tonaż kotła HRSG: 2 x 5.750 ton.
Tonaż rurociągów przykotłowych: 2 x 340 ton.
Tonaż skraplaczy: 2 x 340 ton.
Tonaż urządzeń technologicznych: 2 x 100 ton.
Tonaż turbin gazowych: 2 x 1.200 ton.
Lokalizacja: Nowe Czarnowo ok. Gryfino, Polska
Termin realizacji: 08.2021 – 12.2023
- Zakres prac: Montaż konstrukcji stalowej budynku turbiny, kotłowni, Luvo, SCR i innych obiektów pomocniczych, w ilości ok. 4.000ton. Montaż urządzeń technologicznych: podgrzewacz Luvo, SCR, młyny węgla, kanały spalin
- Całkowity tonaż konstrukcji stalowej: 4.500 ton
- Luvo: 160 ton
- SCR i kanały: 300 ton
- Młyny węgla: 400 ton
- Lokalizacja: Puławy, Polska
- Data: 2020-2021
- Klient: Grupa Azoty Puławy (Polska)
Zakres prac:
- Montaż konstrukcji drugorzędowej na dachu elektrofiltra wraz z belką demagową.
- Montaż pomp i zbiorników w budynkach IOS.
- Montaż ręczny belek demagowych pod dachem budynku kotłowni wraz z podestami obsługowymi.
- Montaż instalacji hydraulicznej na zasuwach prętowych.
- Montaż instalacji pomocniczych do młynów węglowych.
- Montaż konstrukcji dachu magazynu żużla.
- Montaż konstrukcji dachu magazynu gipsu.
Prace realizowane zasobami Polimex Energetyka:
- montaż konstrukcji stalowej, w ilości 4,200 ton,
- montaż urządzeń technologicznych, w ilości 250 ton,
- montaż lekkich obudów, w ilości 10,500 m2,
- montaż rurociągów technologicznych, w ilości 800 ton.
Prace realizowane zasobami Polimex Energetyka:
- montaż konstrukcji stalowej, w ilości 400 ton,
- scalanie i montaż kanałów, w ilości 400 ton,
- demontaż kanałów, w ilości 150 ton,
- montaż urządzeń technologicznych, w ilości 52 ton,
- montaż rurociągów technologicznych, w ilości 55 ton.
Prace realizowane zasobami Polimex Energetyka:
- montaż konstrukcji stalowej, w ilości 450 ton,
- montaż urządzeń technologicznych, w ilości 520 ton,
- montaż lekkich obudów, w ilości 800 m2,
- montaż rurociągów technologicznych, w ilości 220 ton.
- Prefabrykacja i montaż konstrukcji stalowej w ramach zadania pn.: „Budowa bloku gazowo-parowego o mocy 596 MW w PKN Orlen w Płocku”.
Klient: Siemens Sp. z o.o.
Wartość kontraktu: 42 mln PLN - Montaż konstrukcji stalowej w ramach projektu „Budowa bloku energetycznego o mocy 910 MW w Elektrowni Jaworzno III- Elektrownia II.
Klient Stal-System SA
Wartość kontraktu: ok 12 mln PLN - Wykonanie prac budowlano-montażowych przy budowie IOS (Instalacji Odsiarczania Spalin) IV dla Bloków nr 1-8 w Elektrowni Kozienice.
Klient: Babcock-Hitachi Kabushiki Kaisha SA Oddział w Polsce.
Wartość kontraktu: 63,9 mln PLN - Elektrociepłownia w Zakładzie Produkcyjnym PKN Orlen w Płocku. Zaprojektowanie, dostawa oraz zabudowa w systemie pod klucz instalacji do katalitycznego odazotowania oraz odpylania spalin z kotłów Elektrociepłowni w Zakładzie Produkcyjnym Polskiego Koncernu Naftowego Orlen SA w Płocku.
Klient: PKN Orlen SA.
Wartość kontraktu: 378 402 000 PLN. - Elektrownia Bełchatów. Modernizacja i remont układu głównych rurociągów parowych i wodnych Bloków nr 7-12 w Elektrowni Bełchatów.
Klient: PGE Górnictwo i Energetyka Konwencjonalna SA.
Wartość kontraktu: 293 970 000 PLN. - Elektrownia EDF Polska w Rybniku. Podłączenie bloków 5, 6 i 8 do instalacji IMOS (Instalacji Mokrego Odsiarczania Spalin) w EDF Polska SA O/Rybnik.
Klient: EDF Polska SA
Wartość kontraktu: 22,5 mln PLN - Dostawa i montaż dwóch turbozespołów o mocy 100 MWe każdy wraz z projektowaniem i robotami towarzyszącymi w Elektrociepłowni Żerań.
Klient: Elektrociepłownie Warszawskie SA. (PGNiG TERMIKA SA).
Wartość kontraktu: 140 mln PLN Tz11 + 171 mln PLN Tz12. - Wykonanie Instalacji Mokrego Odsiarczania Spalin w Elektrowni Rybnik SA.
Klient: Elektrownia Rybnik S.A.
Wartość kontraktu: 228 mln PLN. - Budowa instalacji wytwarzania energii odnawialnej w oparciu o biomasę w Elektrociepłowni Białystok S.A.
Klient: Elektrociepłownia Białystok SA.
Wartość kontraktu: 85 mln PLN. - Budowa nowej Stacji Uzdatniania Wody w Zakładach Azotowych Kędzierzyn SA
Klient: Zakłady Azotowe Kędzierzyn SA.
Wartość kontraktu: 63 mln PLN. - Budowa instalacji nawęglania w Elektrowni Bełchatów.
Klient: SANDVIK Mining and Construction.
Wartość kontraktu: 83,8 mln PLN. - Zaprojektowanie, budowa, dostawa maszyn, urządzeń i wyposażenia oraz montaż kompletnej Instalacji Odsiarczania Spalin dla bloku Nr 10 – 500 MW.
Klient: Elektrownia „Kozienice” SA (ENEA Wytwarzanie SA).
Wartość kontraktu: 75,5 mln PLN. - Budowa nowego bloku ciepłowniczego z kotłem fluidalnym, turbiną przeciwprężną, dwoma kotłami szczytowymi i akumulatorem ciepła w Elektrociepłowni Bielsko-Biała EC1.
Klient: Południowy Koncern Energetyczny SA.
Wartość kontraktu: 409,7 mln PLN. - Budowa katalitycznej instalacji odazotowania spalin dla kotłów blokowych typu OP-430 nr 10, 14, 15 oraz typu OP-380 nr 11 w EC Siekierki.
Klient: Vattenafall Heat Poland S.A. (PGNiG TERMIKA SA).
Wartość kontraktu: 140 mln PLN.
Specjalistyczny montaż
- Wykonanie montażu części ciśnieniowej dwóch kotłów o mocy 1100 MW w Elektrowni Neurath.
Klient: Hitachi Power Europe, Alstom Power Boiler.
Wartość kontraktu: 107,1 mln PLN.
- Wykonanie montażu części ciśnieniowej kotła w ramach pakietu nr 1,2,4,5 dla bloku 858 MW w Elektrowni Bełchatów.
Klient: ALSTOM Power Sp. z o.o. i Fabryka Kotłów RAFAKO SA.
Wartość kontraktu: 59,5 mln PLN.
Zakres prac: Opracowanie metody, składającej się 10 zadań cząstkowych, mających na celu dostosowanie jednostek wytwórczych klasy 200 MWe na bezpieczną transformację polityki energetycznej Polski.
Główne zadania:

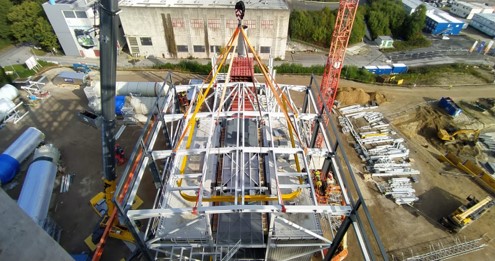

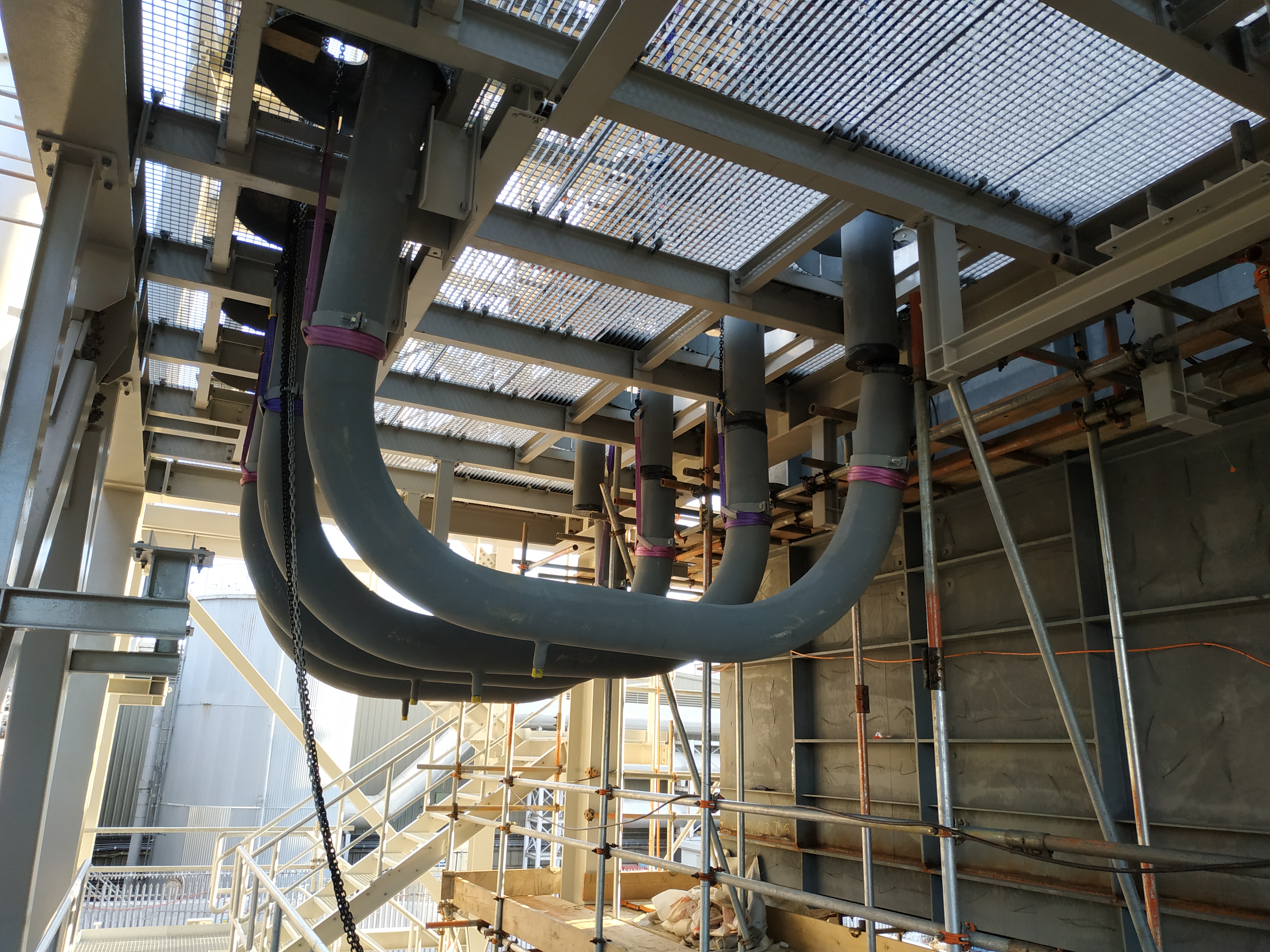

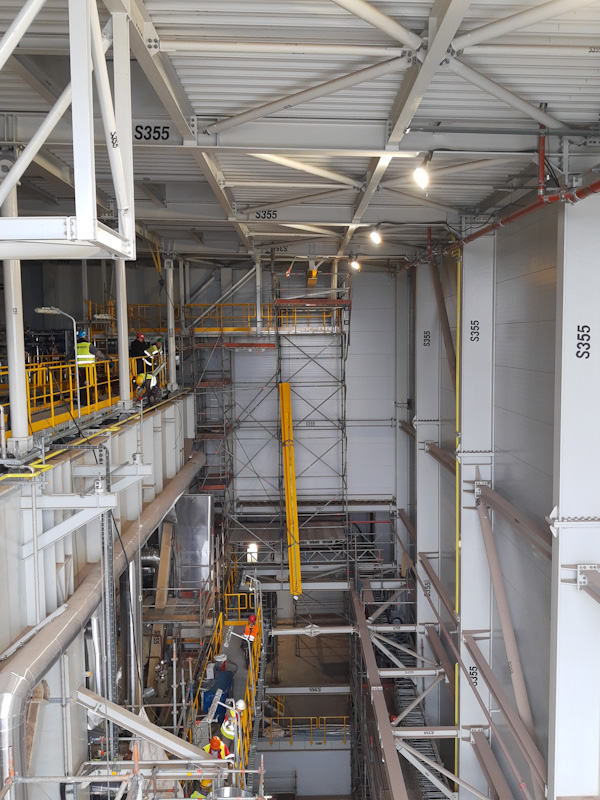

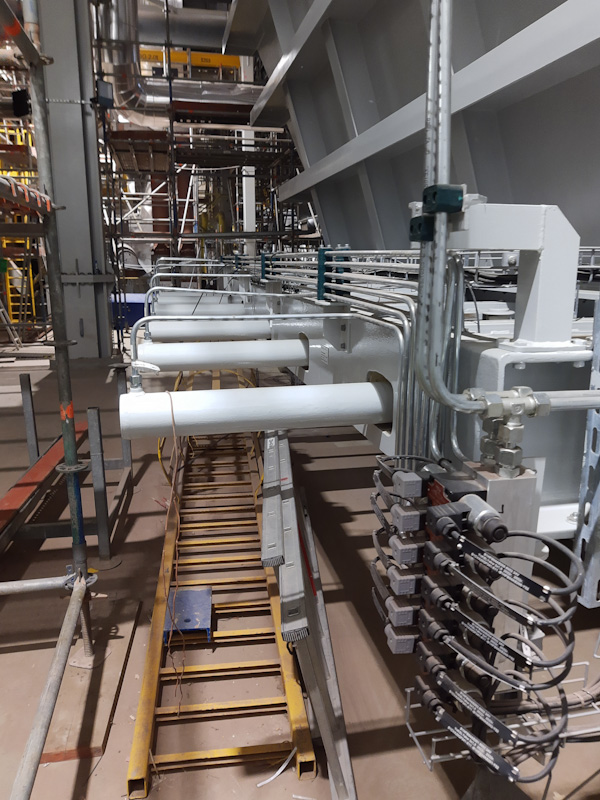

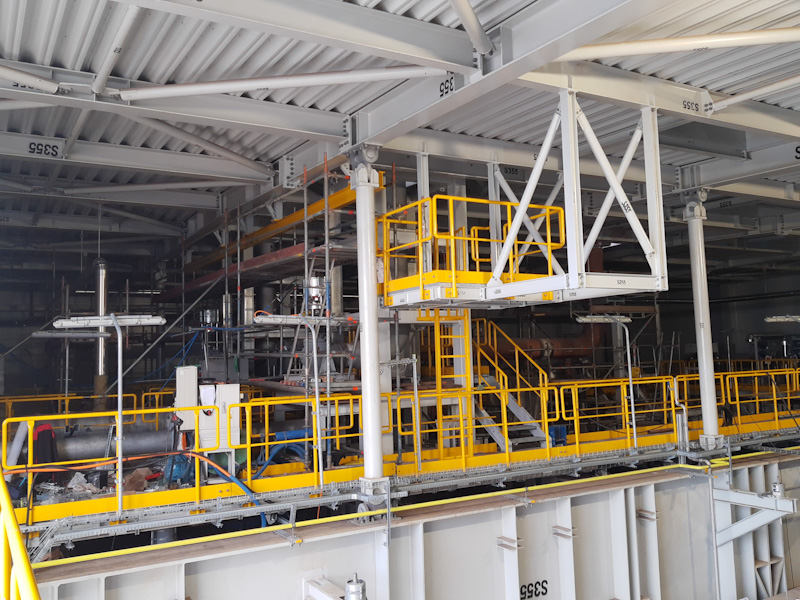

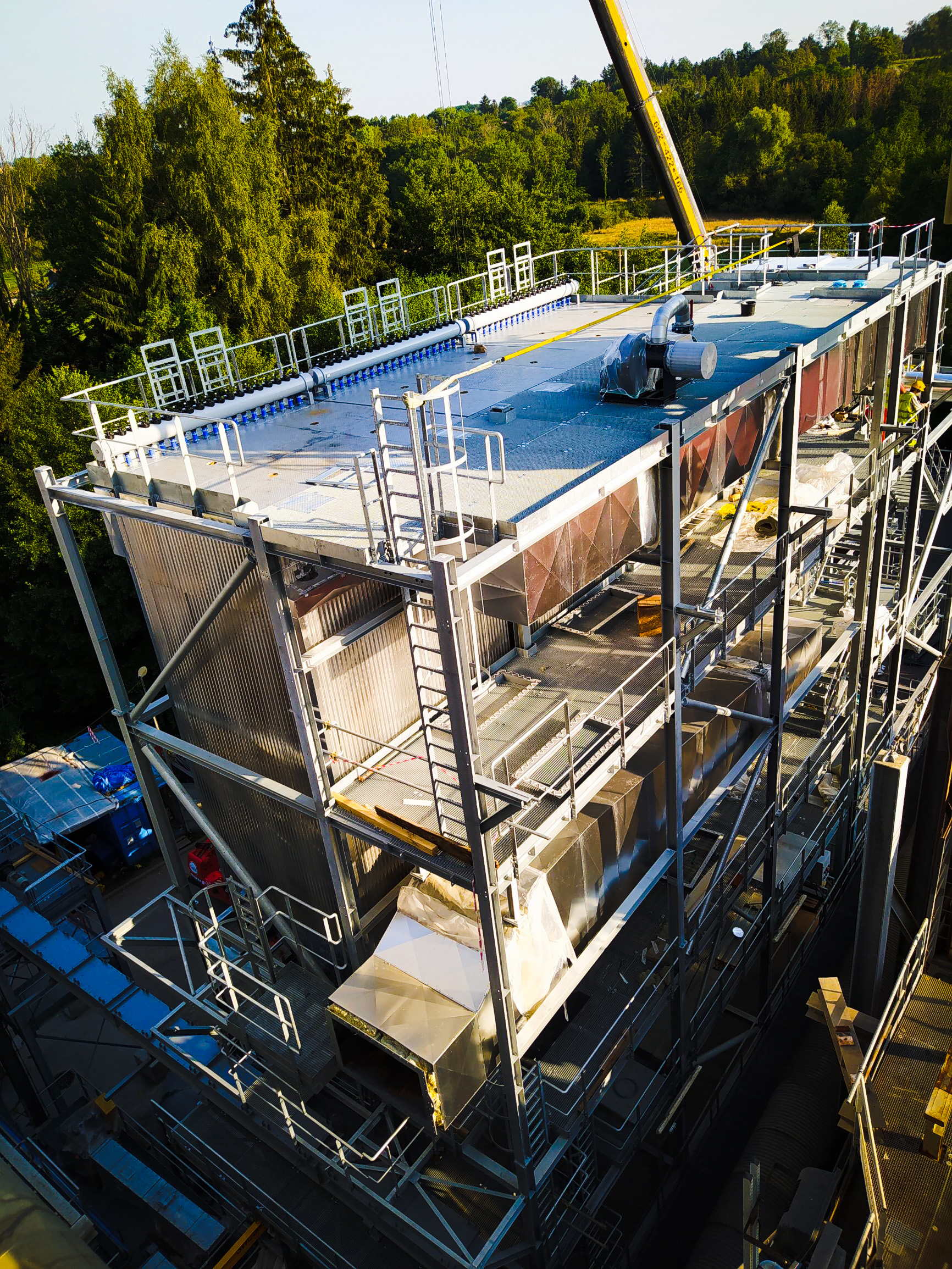

- Zadanie 1: Zabudowa parowej nagrzewnicy powietrza do młynów na by-passie głównego kanału powietrza pierwotnego do młynów węglowych w budynku kotłowni (zdjęcie 1).
- Zadanie 2: Wykonanie częściowego by-passu ECO w postaci kanałów gorących spalin z kanału II ciągu kotła sprzed ECO w kotłowni do kanału zewnętrznego spalin za LUVO do SCR (po obydwu stronach kotła (zdjęcie 2).

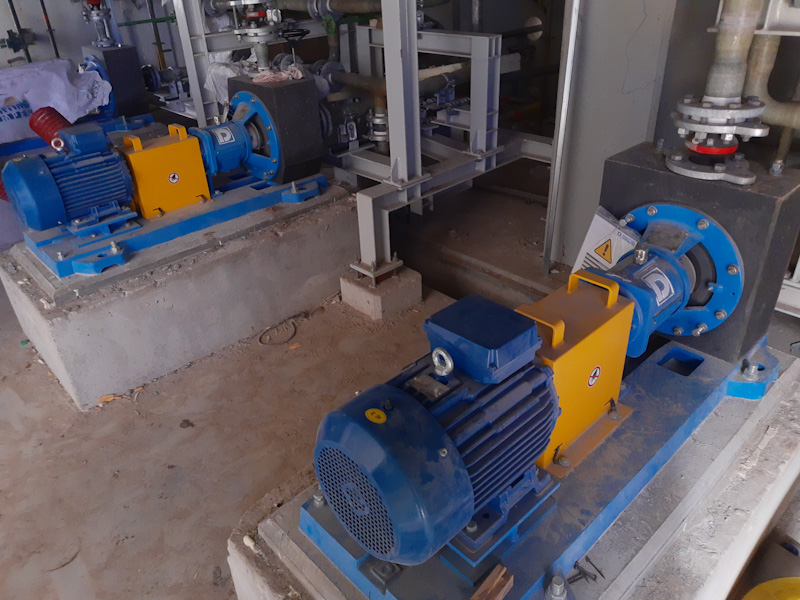

- Zadanie 3: Zabudowa wymiennika ciepłowniczego (stacji ciepłowniczej) w celu utrzymania cyrkulacji w rurach opadowych z walczaka (zdjęcie 3).
- Zadanie 4: Grzanie walczaka parą technologiczną 1,7MPa (zdjęcie 4).
- Zadanie 5: Zabudowa falowników WP (2 szt.), dostawa silników 850kW i bypass 6kV (zdjęcie 5 i 6).
- Zadanie 6: Zabudowa falowników WS (2 szt.), 2 silników 1250kW i bypass 6kV (zdjęcie 7 i 8).
- Zadanie 7: Wymiana klapy szczelnej odcinającej za WS do czopucha spalin przed IOS (zdjęcie 9 i 10).
- Zadanie 8: Obniżenie ciśnienia w walczaku z 15,5 MPa do wartości wymaganej dla zapewnienia odpowiedniej cyrkulacji w układzie parownika kotła (zdjęcie 11 i 12).
- Zadanie 9: Układ recyrkulacji spalin elektrofiltra (zdjęcie 13).
- Zadanie 10: Dostawa akustycznego systemu do pomiaru rozkładu temperatury w komorze paleniskowej – AGAM (zdjęcie 14).
Termin realizacji: 10.04.2022 – 28.02.2022
Klient: ENEA Elektrownia Połaniec S.A.
